PRIMARIA MUNICIPIULUI TULCEA



Bugetare participativă

Fii activ! Implică-te în viața comunității tale.



Amenajare totuar pietonal





Inițiator,

GAVRILĂ Răzvan







Sesiunea

2024



Proiect bugetare participativă Strada Viticulturii



Amenajare totuar pietonal



TROTUARUL este partea drumului rezervată pentru pietoni și, câteodată, altor utilizatori (cum ar fi bicicliști, scutere etc.). Un trotuar poate avea modificări diferite în înălțime față de drum și este, de obicei, separat de secțiunea de circulație pentru vehicule cu bordură. În numeroase cazuri există și o fâșie de vegetație, iarbă, arbuști, copaci sau o combinație a acestora pe trotuar sau între secțiunea pietonală și secțiunea de circulație pentru vehicule.

De ce este important :

Trotuarele de pe Strada Viticulturii, acolo unde există, sunt impracticabile, mai ales datorita faptului ca sunt mereu parcate masini pe ambele parti. Dar și o bună parte din strada nu are amenajată trotuare, ceea ce face ca pietonii să circule in condiții de risc pentru viața lor, strada fiind utilizata ca sosea de centura ocolitoare a municipiului Tulcea, fiind unul dintre cele mai folosite drumuri rutiere, dar si intens tranzitat de pietoni deoarece se afla în imediata vecinatate a cimitirului Eternitatea, avand de o parte a cimitirului nou si vechi.  Adesea seniorii orasului iși pun viata in pericol incercand sa se deplaseze la diferitele intrari in cimitir pentru a comemora si respecta memoria celor care nu se mai afla printre noi.



Beneficiile unor trotuare funcționale pe orice stradă, dar mai ales pe strada Viticulturii, sunt diverse, printre care se numără:

·                             crește siguranța pietonilor deoarece aceștia nu mai sunt obligați să meargă pe carosabil

·                                                                    îndeamnă oamenii să meargă mai mult pe jos, in detrimentrul mașinii sau transportului in

comun, mai ales că pe strada respectiva sunt diverse intrari in incinta cimitirullui.



·                             Soseaua de centura este una din cele mai tranzitată arteră din Tulcea și unul dintre cele

mai aglomerate drumuri judetene si municipale, iar aspectul trotuarelor impactează impresia pe

care orașul o lasă celor care trec prin zonă.



·                             Străzile "plimbabile" permit interacțiunea intre oameni care nu s-ar putea întâlni altfel. Iar

pe măsură ce oamenii interacționează mai mult pe străzi, acest lucru creează și un sentiment

de comunitate. În Irlanda, un studiu a constatat că persoanele din cartierele plimbabile aveau

cu 80% mai mult „capital social” decât cei care locuiau în zone dependente de mașini.

·                             Ajută din punct de vedere economic toate magazinele și societățile comerciale aflate pe

strada Viticulturii și în imprejurimi.



1.  SCOP



  Procedura tratează modul de executare al trotuarelor pietonale din beton turnat pe loc.



2.  DOMENIU



Lucrările descrise se aplică la executarea trotuarelor monolit prevăzute pe conturul exterior al strazilor şi executarea trotuarelor din pavele prefabricate revăzute între spaţiile verzi sau pentru racordarea trotuarelor investiţiei noi cu trotuarele pietonale existente



3.  DEFINIŢII

TROTUAR construcţie amenajată pentru circulaţia pietonilor;





1    Tehnologia de execuţie a trotuarelor din beton cuprinde următoarele operaţii:

·         Nivelarea si compactarea umpluturii (grad de compactare >98%)

·         Aşternerea stratului de balast pilonat cu o grosime de 8cm (sau conform proiect)

·         Verificarea suprafeţei compactate

·         Trasarea poziţiei longrinelor

·         Ungerea longrinelor cu decofrol

·         Montarea longrinelor şi trasarea poziţiei rosturilor de dilataţie la 5-6m

·         Turnarea betonului şi distribuirea uniformă cu unelte de mână sau mecanice

·         Vibrarea şi nivelarea betonului

·         Introducerea şipcilor în betonul proaspăt pentru realizarea rosturilor

·         Strierea suprafeţei betonului

·         Protejarea betonului cu soluţie de protecţie EUROLAN 10W (sau similare) prin pulverizare cu scopul de a împiedica evaporarea rapidă a apei din beton prevenind astfel apariţia fisurilor

·         Pregătirea fundaţiei de beton de 15 cm grosime aşezată pe un strat de nisip în vederea montării bordurilor

·         Montarea bordurilor cu rosturi de 5mm între ele ce se vor umple cu mortar M100

·         Colmatarea rosturilor trotuarelor cu mastic bituminos

·         Demontarea longrinelor





Caiet de sarcini

TROTUARE ȘI STRAT SUPORT PARDOSELI DIN BETON SIMPLU

Prevederile acestui caiet se refera Ia execuţia trotuarelor perimetrate şi stratului suport al pardoselilor.

Turnarea trotuarelor se va realiza etapizat, pe măsură ce se termină lucrările la infrastructură. La interfaţa cu clădirile se vor executa cordoane de bitum care apoi va fi protejat de finisajele faţadei.

Placile din beton se vor turna peste un strat suport elastic din balast de 25 cm grosime, bine compactat, astfel incât să se respecte cotele prevăzute în proiect.

Îmbrăcămintea se va executa din beton de ciment C*6/7.5, turnat monolit, in grosime de 7cm. Trotuarele vor avea o pantă de 16% spre exterior şi de min. 0,5% longitudinal.

Se vor dispune rosturi la 4...5 m distanţă.

Stratul de beton (de 7 cm) se va turna pană la interfaţa cu soclul. După intărire, se va realiza un cordon de bitum filerizat in interspaţiul dintre trotuar și clădire. Acest dop va fi apoi acoperit de finisajul soclului.

Înaintea turnării, se vor executa la distante de 1,5÷2,0m fâşii de ghidaj din beton de ciment, controlându-se in permanenţă nivelul acestora faţă de linia de vagriz. In intervalul dintre faşiile de ghidaj se va turna beton de ciment in exces faţă de nivelul laşiilor de ghidaj incepând cu zona alaturată peretelui. Betonul se va nivela cu ajutorul dreptarului așezat pe muchie și tras rezemat de capete pe fâșiile de ghidaj având grijă să nu rămână spații goale intre fața inferioară a muchiei dreptarului și aceea a stratului de mortar.

După turnare, betonul de ciment va fi protejat și intreţinut in stare umedă timp de 7 zile.

Normative privind executarea lucrărilor de pardoseli, plinte, scale:

-           GP037-98 ‘Normativ privind proiectarea, execuţia si asigurarea calitatii pardoselilor la construcții civile

-           C.16/1984- Normativ pentru realizarea pe timp friguros a lucrărilor de construcţii şi a instalaţiilor aferente”;

-           C.56/1985- “Normativ pentru verificarea calităţii şi recepţia lucrărilor de construcți şi instalaţii aferente”;

-           STAS 7055/1987- “Ciment”, Portland alb”;

-           STAS 328/1980 – “Lianţi hidraulici”, “Ciment Portland”.

EXECUTAREA LUCRARILOR PE TIMP FRIGUROS

1.         Lucrările se vor executa in condiţiile prevăzute in actele normative in vigoare, printre care:

-           Normativ pentru executarea Iucrărilor de beton şi beton armat, indicativ NEO12-1999

-           Normativ pentrqu executarea lucrarilor de construcţii pe timp friguros, indicativ Cl6/84;

-           instrucţiuni tehnice pentru sudarea armăturilor din oţel beton, C28/83.



2.         Printre măsurile speciale care trebuie avute in vedere, se menţionează:

-           betoanele şi mortarele se vor incălzi la o temperatură de max. 40°C, luându-se măsuri corespunzătoare de conservare a căldurii;

-           se vor termoizola cotrajele;

-           inainte de turnarea betoanelor se va verifica dacă s-au indepărtat resturile de zăpadă;

-           se va ~ne evidenţa zilnică a lucrărilor, cu menţionarea temperatu~lor exterioare.



MASURI DE PROTECTIA MUNCII

1. La executarea lucrărilor se vor respecta toate măsurile de protecţie a muncii prevăzute de legislația in vigoare -

in special cap. X, XIV, XVIII, XXI, XXVI, XXX.

2. Lucrările se vor executa pe baza proiectului de organizare şi a fişelor tehnologice elaborate, in care se vor detalia toate măsurile de protecţie a muncii. Se va verifica insuşirea fişelor tehnologice de intreg personalul.

Dintre măsurile ce trebuie avute in vedere :

-           zonele de lucru periculoase vor fi marcate cu placaje şi inscripţii;

-           toate dispozitivele, mecanismele şi utilajele vor fi verificate in conformitate cu normele in vigoare;





Pardoseli din Granit



Prevederile prezentului capitol se aplică la toate lucrările de pardoseli executate de tip reci sau calde.

În proiect sunt prevăzute pardoseli reci din granit fiamat.



PREVEDERI GENERALE



Lucrările de pardoseli se vor incepe după verificarea suportului, operaţii care se efectueaza şi se inregistrează conform prevederilor capitolelor respective.

Este necesară verificarea lucrărilor de instalaţii ce trebuie terminate inainte de inceperea lucrărilor de pardoseli (ex. Instalații, străpungeri, izolaţii) şi a tuturor lucrărilor a căror executare ulterioară ar putea degrada pardoselile.

Toate materialele, semifabricate şi prefabricate ce intră in componenţa unei pardoseli vor intra in lucrare dacă in prealabil:

-           s-a verificat de către conducătorul tehnic al lucrării că au fost livrate cu certificat de calitate, care să confirme că sunt corespunzătoare normelor respective;

-           au fost depozitate şi manipulate in condiţii care să evite orice degradare

a lor;

-           s-au efectuat la locul de punere in operă - dacă este cazul - incercările de

calitate.

Principalele verificări de calitate comune tuturor tipurilor de pardoseli sunt:

-           aspectul şi starea generală;

-           elemente geometrice (grosime, planeitate, pantă);

-           fixarea imbrăcămintei pe suport

-           rosturile;

-           racordarea cu alte elemente de construcţii şi instalaţii;

-           corespondenţa cu proiectul.





MATERIALE FOLOSITE



Granitul fiamat:



După clasificarea comercială granitul este o piatră pe bază de siliciu formată in urma solidificarii magmei la temperaturi și presiuni inalte . Are o granulație de la compact la mediu, cu duritate mare (6-7 pe scara Mobs) și rezistență mecanică ridicată. Sunt foarte rezistente la uzură și degradare la agenții atmosferici acizi și poluare.



Aspectul natural al pietrei:

-           Fiamat: este obtinut cu incingerea la temperaturi inalte cu o flacără , urmată apoi de răcire imediată cu apă ce cauzează spargerea și sărirea unor particule .



ASIGURAREA CALITĂȚII PARDOSELILOR



Pentru asigurarea calităţii pardoselilor sunt necesare următoarele acțiuni:



-           verificarea proiectului și a detaliilor de execuţie in funcţie de tipul pardoselii,

-           verificări pe parcursul executării lucrărilor de pardoseli

-           recepţia pardoselilor.



VERIFICĂRI       PENTRU   ASIGURAREA   CALITĂȚII PE    PARCURSUL EXECUTĂRII LUCRĂRILOR



-           Orice lucrare de execuţie a unei pardoseli va fi incepută numai după verificarea și recepţionarea suportului,

-           Verificarea de către conducătorul unităţii a certificatelor de calitate,

-           Verificarea ca abaterile de la planeitate ale stratului suport să se incadreze in limitele admisibile.





EXECUȚIA         PARDOSELILOR       ȘI      VERIFICĂRI       PE    PARCURSUL LUCRĂRILOR.



Inălţimea scafelor sau a plintelor va fi de 10÷15 cm, iar grosimea lor va fi astfel stabilită incât sa depăşească suprafaţa tencuielii cu 5÷8 mm.

La verificarea pe faze de lucrări se fac aceleaşi verificări ca cele prescrise pentru parcursul lucrării;

-           verificările de aspect se efectuează incăpere cu incăpere;

-           verificările ce comportă măsuratori sau desfaceri se fac cu frecvenţa de 1/4 din aceea prescrisă pentru verificările de parcurs.



Rezultatele verificărilor şi recepţiilor pe faze de lucrări se consemnează in procesele verbale, conform instrucţiunilor respective.



La recepţia preliminară a obiectulul se efectuează:

-           examinarea şi controlul documentelor incheiate pe parcursul lucrărilor şi pe faze de lucrări;

-           verificări directe de aspect.



La pardoselile din granit se va verifica cu atenţie :

-           pantele spre canalele de scurgere (acolo unde este cazul);

-           egalitatea rosturilor şi umplerea acestora;

-           locurile de pornire cu placa intreagă şi locurile de incheiere cu placa

tăiată.









TEHNOLOGIE



Pregătirea stratului de uzură;

-           se vor corecta neregularităţile prin frecare cu piatra abraziva și gletuire subţire,

-           mortarul pentru gletuire se aplică in grosime cât mai redusă (1,2mm). Materialul se intinde cu şpaclul lat din PVC,

-           dupa 14-l6 ore de la aplicarea gletului suprafata se va șlefui cu o piatră abrazivă spre a se inlătura bavurile.



Normative privind executarea lucărilor de pardoseli, plinte, scafe;

-           C.35/182 - “Normativ pentru alcătuŕrea şi executarea pardoselilor”;

-           STAS 3430/1982- ‘Pardoseli”, ‘Clasificare’.

-           C.16/1984 - “Normativ pentru realizarea pe timp friguros a lucrărilor de construcţii şi a instalaţiilor aferente”;

-           C.56/1985 - “Normativ pentru verificarea calităţii şi recepția lucrărilor de construcţii şi instalaţii aferente”;

-           STAS 328/1980 - “Lianţi hidraulici”, Ciment Portland’;



Valoare Totala estimată PROIECT

I)        Materiale tronson trotuar pietonal ≅ 450 m

(materiale construcție, forța de munca, transport produse)

+

II)           Manopera

 49.993,55 Lei

Galerie foto
Beneficiari proiect

Locuitorii orasului

Acţiuni necesare

.

Obiective

Siguranta locuitorilor

Dezvoltarea zonei

Context

.

Mod implicare utilizator

voluntar

Beneficii

.

Stadiu proiect
Declarat neeligibil
Informaţii proiect
Durată proiect: 12 luni
Cost estimat: 49.994,00 LEI
Sesiune: Sesiunea 2024/2024
Informaţii vot
Voturi online: 0
Voturi offline: 0
Total voturi: 0

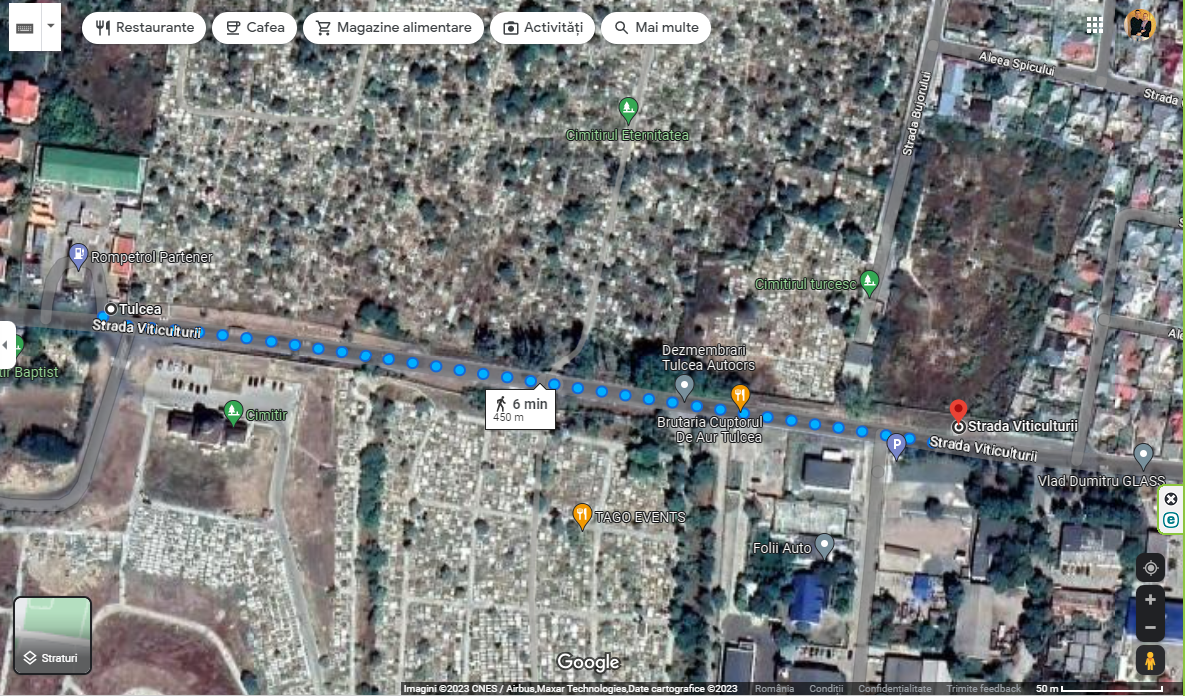

Localizare proiect
